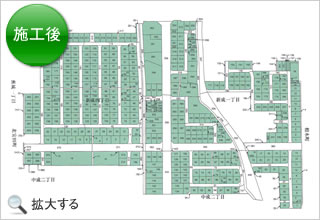

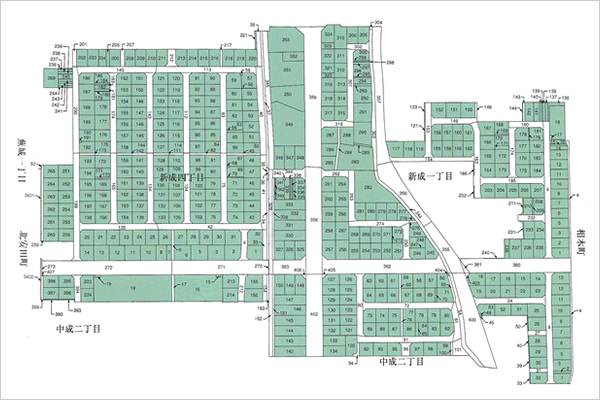

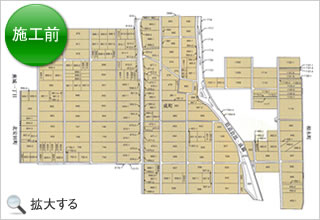

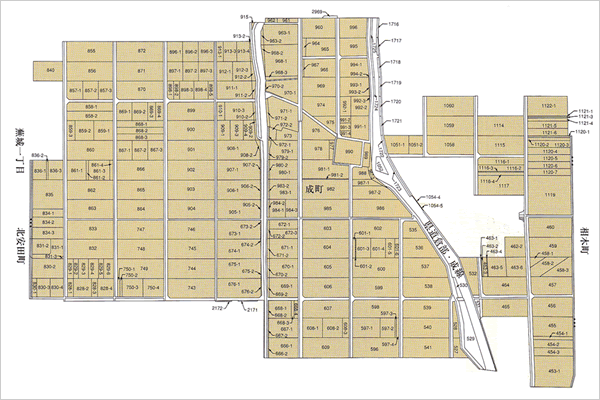

【土地利用計画】
種目 | 施工前 | 施工後 | 備考 | |||||
---|---|---|---|---|---|---|---|---|
地積(㎡) | 割合(%) | 筆数 | 地積(㎡) | 割合(%) | ||||
公共用地 | 国有地 | 道路 | 11,119.83 | 9.01 | 1 | 2,151.23 | 1.74 | |
水路 | 6,674.03 | 5.41 | 3 | 1,201.54 | 0.97 | |||
計 | 17,793.86 | 14.42 | 4 | 3,352.77 | 2.71 | |||
地方 公共団体 所有 |
道路 | 2,169.13 | 1.75 | 18 | 31,652.17 | 25.64 | ||
水路 | 11.87 | 0.01 | 3 | 2,945.54 | 2.38 | |||
公園 | - | - | 3,711.28 | 3.01 | ||||
計 | 2,181.00 | 1.76 | 21 | 38,308.99 | 31.03 | |||
合計 | 19,974.86 | 16.18 | 25 | 41,661.76 | 33.74 | |||
宅地 | 民有地 | 田 | 95,613.00 | 77.45 | 219 | |||
畑 | 434.00 | 0.35 | 6 | 67,260.76 | 54.49 | |||
宅地 | 6,083.40 | 4.93 | 16 | |||||
用悪水路 | 872.54 | 0.71 | 31 | 762.57 | 0.62 | 七ヶ用水 | ||
合計 | 103,002.94 | 83.44 | 272 | 68,023.33 | 55.11 | |||
保留地 | - | - | 13,762.22 | 11.15 | ||||
測量増(△減) | 469.51 | 0.38 | - | |||||
総計 | 123,447.31 | 100.00 | 297 | 123,447.31 | 100.00 |
【減歩率】
減歩率 | 公共 | 20.96% |
保留地 | 13.30% | |
合算 | 34.26% |
【事業費内訳】
収入(千円) | 支出(千円) | ||
---|---|---|---|
白山市助成金 | 46,856 | 工事費 | 1,653,220 |
保留地処分金 | 1,076,067 | 補償費 | 23,007 |
寄付金その他 | 34,464 | 借入金利子 | 73 |
計 | 1,157,387 | 事務費 | 174,087 |
白山市補助金 | 693,000 | ||
合計 | 1,850,387 | 合計 | 1,850,387 |
理事長 | 中川 孝之 |
副理事長 | 大田 由雄、中村 幸雄、成木 英一 |
監事 | 小野 正美、成木 正、成村 久男、古立 久勝 |
会計委員 | 稲垣 敏弘 |
庶務委員長 | 北村 祐宗 |
工事委員長 | 田川 清志 |
工事委員 | 古立 義勝 |
換地委員長 | 成木 伸一 |
換地委員 | 小野 利幸、竹村 英徳 |
移転・補償委員長 | 成村 孝久 |
移転・補償委員 | 北村 芳栄 |
調査・設計・組合事務 | 株式会社 北陸開発設計 |
登記業務 | 吉田司法書士事務所 |
工事業者 | 株式会社 松建/辰野建設工業株式会社/株式会社 田賀建設/株式会社 林管工/中村設備工業/森造形センター株式会社/株式会社植吉造園/有限会社村本石材工業所 |
平成13年9月1日 | 設立準備委員会発足 |
平成15年9月12日 | 組合設立認可 |
平成15年10月4日 | 組合設立総会 |
平成15年12月11日 | 仮換地指定 |
平成15年12月25日 | 起工式 |
平成16年4月24日 | 第一回住宅展開催 |
平成16年9月4日 | 第二回住宅展開催 |
平成17年8月22日 | 事業計画変更の認可(第1回) |
平成19年3月31日 | 新成東公園完成 |
平成20年5月10日 | 新成南公園完成 |
平成20年9月30日 | 工事完了 |
平成21年3月15日 | 新成南公園モニュメント設置 |
平成21年11月19日 | 事業計画変更の認可(第2回) |
平成22年1月29日 | 換地処分の公告 |
平成22年1月30日 | 町名変更(新成一丁目、新成四丁目、中成二丁目) |
平成22年3月31日 | 区画整理登記完了 |
平成22年10月31日 | 記念石碑設置 |
平成22年10月31日 | 竣工式 |
平成22年12月中旬 | 解散予定 |
